Renovación de Salto Grande: El nuevo Banco de Transformadores de Salto Grande inició su camino hacia la Subestación San Javier

- espacio publicitario -
Diario EL PUEBLO digital
Enlace para compartir: https://elpueblodigital.uy/02a7

Tras los controles en el puerto, el nuevo equipamiento, compuesto por tres unidades monofásicas y una de reserva, se encuentra en camino hacia su ubicación definitiva en la subestación San Javier, departamento de Río Negro, lo cual permitirá, después de su instalación, mejorar la red de transmisión.

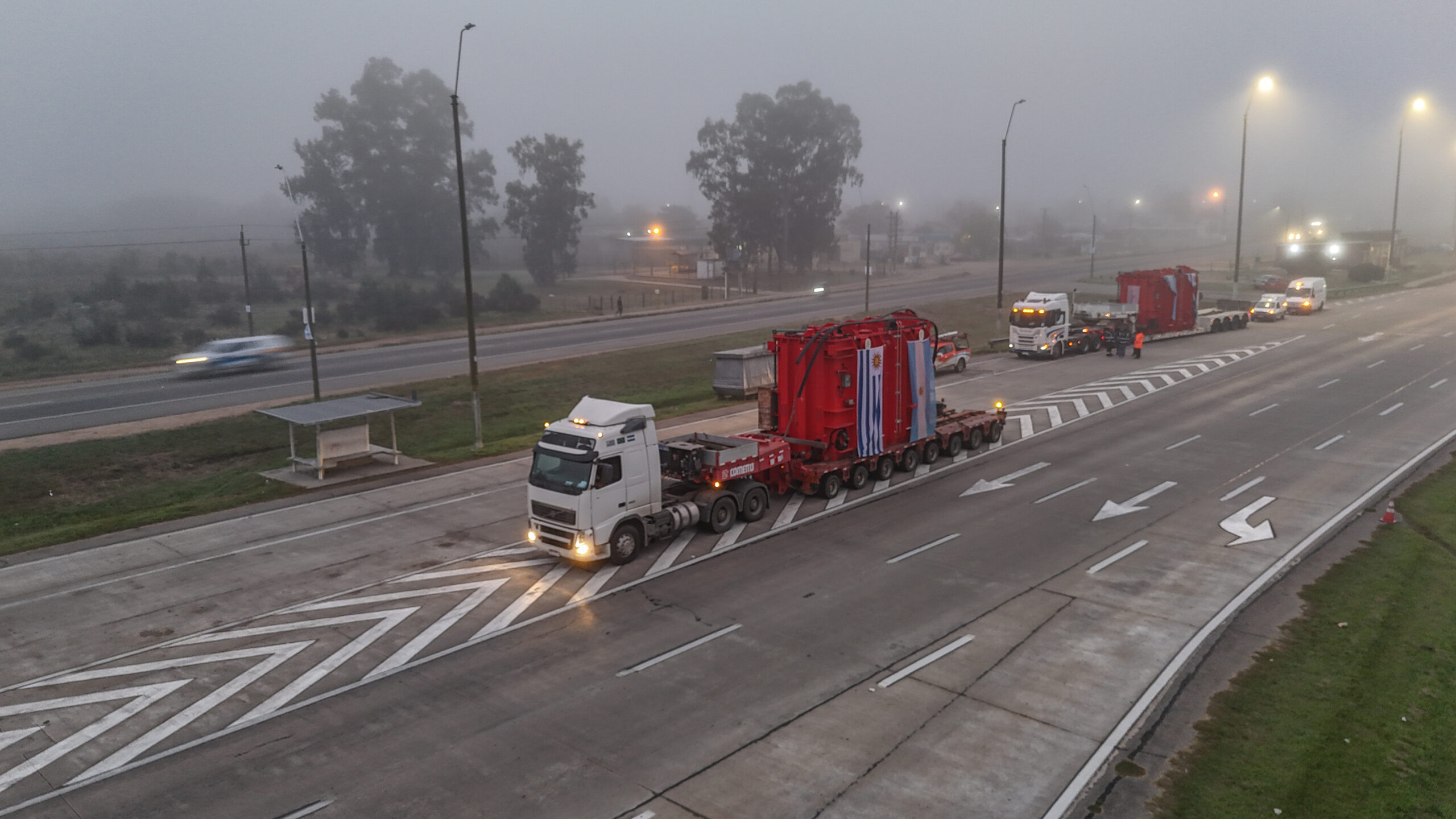

Los primeros dos transformadores fueron despachados desde el puerto de Montevideo a las 7:00 a.m. de este martes 11 de junio. Durante su traslado, serán llevados por las rutas 1, 3, 11, 23, 12 y 2, pasando por Fray Bentos hasta la ruta 24, atravesando los departamentos y ciudades de San José (Ciudad del Plata, Libertad, Puntas de Valdez, Villa María, San José de Mayo, Juan Soler y Mal Abrigo), Flores (Ismael Cortinas), Colonia (Florencio Sánchez), Soriano (Cardona, Santa Catalina, José Enrique Rodo, Palmitas y Mercedes) y finalmente Río Negro (Los Arrayanes, Radial Nuevo Berlín, Tres Quintas y San Javier).

El transporte está a cargo de una empresa transportista y cuenta con la coordinación de UTE para el levantamiento de cables en la ruta y la custodia de la Policía Caminera del Uruguay. Se espera que lleguen a San Javier en horario nocturno, donde serán recibidos por equipos de Salto Grande para iniciar su instalación y puesta en funcionamiento posteriormente.

En cuanto a los dos transformadores restantes, realizarán un recorrido similar a partir del día de mañana, con la misma logística.

Más calidad y confiabilidad para el sistema interconectado.

El equipamiento adquirido permitirá reducir la tensión de 500 kV a 150 kV, niveles adecuados para su transporte hacia las poblaciones cercanas en Uruguay a través del Sistema Interconectado de Transmisión y Distribución. Compuesto por tres unidades monofásicas, renovará el Banco existente, mejorando así la red de transmisión y proporcionando mayor confiabilidad y velocidad de respuesta.

Salto Grande incluyó en el contrato la compra de una cuarta fase de reserva como repuesto en caso de falla en alguna de las tres unidades que conforman el Banco. Esta mejora reducirá sustancialmente los tiempos de respuesta frente a contingencias y potenciará la calidad del servicio proporcionado por el Organismo Binacional al sistema eléctrico uruguayo.
